瀬戸内
せとうち
Kirei
太陽光発電所建設工事
たいようこうはつでんしょけんせつこうじ
2017
年
ねん
11
月
がつ
送電
そうでん

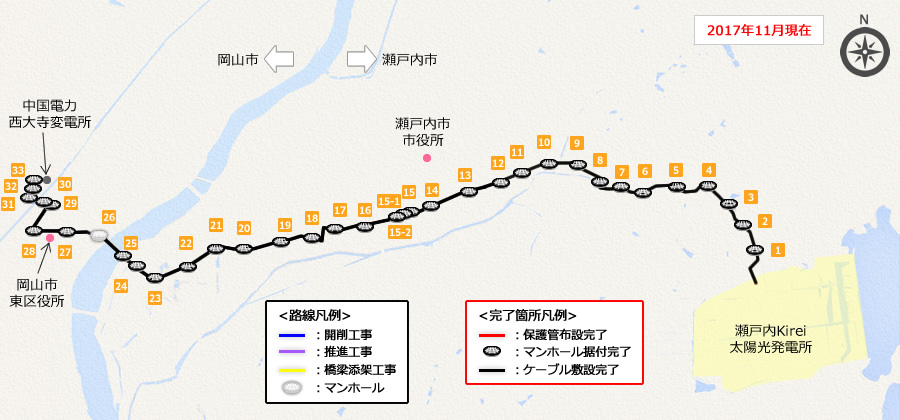

ルートはこちら

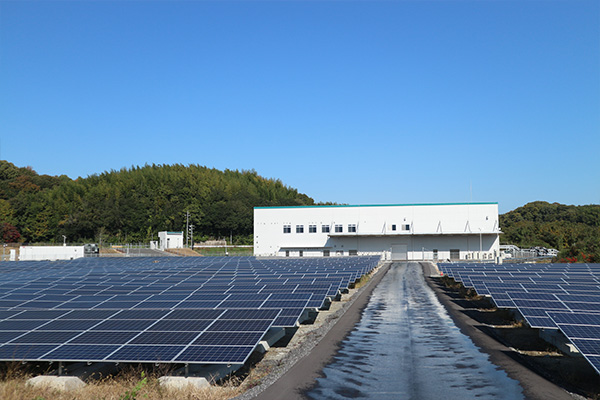

電気管理棟
360
度
(
ど
)
パノラマ
撮影
(
さつえい
)
しました

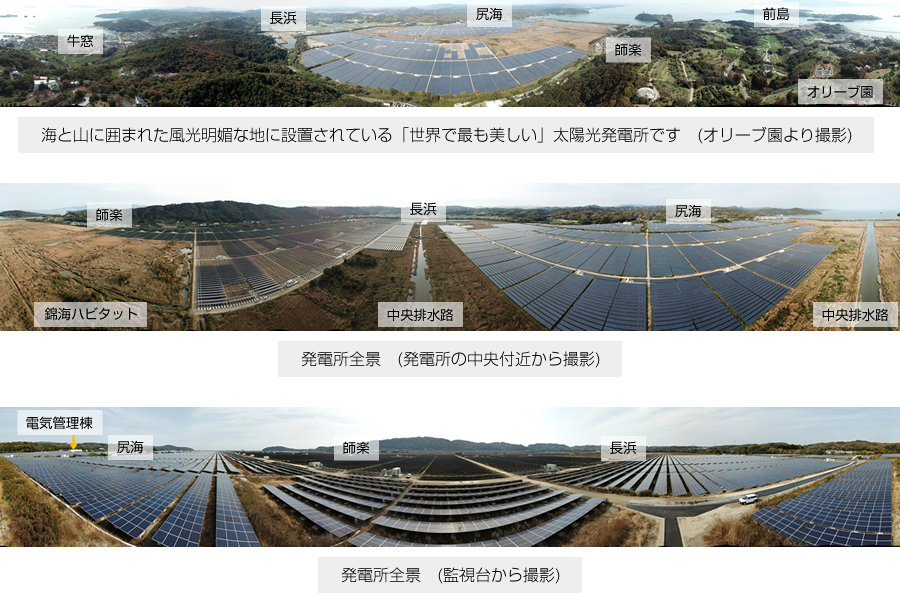

360度パノラマ撮影の全景
バックナンバー
2018年
2018年2月
太陽光発電所の建設工事は2018年2月末で完了しました
今後は発電所運転開始に向けて試運転を行います
2018年1月
太陽光発電所と中国電力を接続する連系線の工事が進んでいます
2016年
2016年12月
2014年10月に開始した錦海湾堤防補強工事が完成間近です
2016年11月
地中の電線管の中へ送電ケーブルを入線する作業を開始しました
2016年10月
架台の上に太陽光パネルを設置する工事を10月4日より開始しました
2016年9月
ブルーライン瀬戸内インターチェンジ付近で、トンネルを掘っています(長距離推進工事)
2016年8月
電気管理棟の屋根ができました
2016年7月
電気ケーブルを配線しています
2016年6月
電気管理棟の鉄骨工事を行っています
2016年5月
パワーコンディショナー等の機器の基礎工事を進めています
2016年4月
【系統連系工事】岩崎橋に電線管を取付けました
【系統連系工事】石仏川に電線管設置用の橋を架けました
2016年3月
排水ポンプの安定稼働のための工事が完了します
電気管理棟の基礎工事
2016年2月
排水ポンプの安定稼働のための工事が進んでいます
2016年1月
希少動物(猛禽類)のための生息地(ハビタット)が完成しました
排水ポンプの安定稼働のための工事が進んでいます
2017年
2017年12月
太陽光パネルからの電線接続作業が進んでいます
2017年11月
360度パノラマ撮影しました
2017年10月
電気管理棟で電気設備の設置が進んでいます
2017年9月
上空1200mから撮影しました(2017年9月19日撮影)
2017年8月
太陽光パネルの汚れによる発電出力低下の度合いを測定する装置を設置しています
2017年7月
道路の下(マンホール内)で電線をつなぐ工事が進んでいます
2017年6月
電気管理棟で電線の設置が進んでいます
2017年5月
発電状況を監視するために光ケーブルを設置しています
2017年4月
2017年3月30日(木) 錦海湾堤防補強工事の竣工寄贈式が行われました
2017年3月
場内にはいろいろな動物が生息しています
2017年2月
電気管理棟 建築工事がほぼ完了しました
2017年1月
草刈り作業を行っています
2015年
2015年12月
排水ポンプの安定稼働のための工事を進めています
2015年11月
太陽光パネル架台組立が進んでいます
ポンプ場の建屋改修が進んでいます
2015年10月
太陽光パネル架台組立を開始しました
希少動物の生息地創出工事が進んでいます
2015年9月
太陽光パネル架台のコンクリート基礎杭を打ち込んでいます
2015年8月
地域環境の保全と発電所の両立を目指し、希少動物(猛禽類)のための生息地(ハビタット)を創出しています
2015年7月
ブルーライン邑久インター入口付近には電線管を埋設するためにトンネルを掘りました(小口径管推進工法)
